• banner
  • banner
  • banner
  • banner
联系我们
  • 广州市盛宏建筑材料有限公司

    联系人:李舒

    电话:13502456286

    传真:020-3455-1128

    网址:www.gzshh168.cn

    Q Q:1136053710

    地址:广州市番禺区石基镇前锋村村委会旁

新闻详细
  • LC发泡陶瓷产品制作施工流程
    新闻分类:公司新闻   作者:handler    发布于:2018-12-204    文字:【】【】【

    一、施工管理机构

    二、施工工具

    三、施工流程

    四、资源需求计划

    五、施工前应具备的条件

    六、施工准备

    七、发泡陶瓷构件及粘贴要求

    八、施工工艺

    九、施工质量及配合协调

    十、注意事项

    十一、安全文明施工

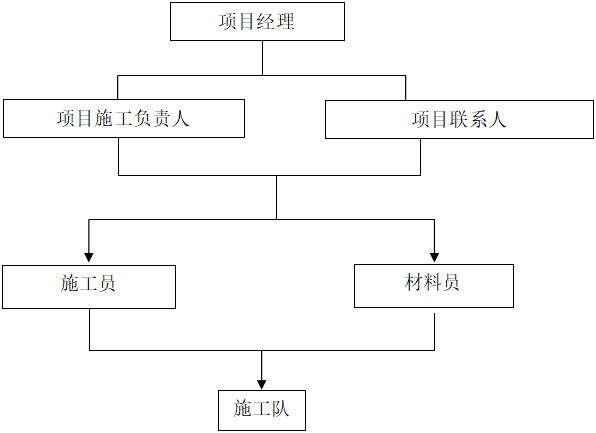

    一、施工管理机构:(如图)

    二、施工工具

    手锯、卷尺、角尺、抹子、铅笔、托线板、水平尺、扫帚、灰刀、墨斗、砂纸等。

    三、施工流程

    施工准备→基层处理→水平放线→线脚切割→粘贴线条→局部修理→工程后期的成品养护。


    四、资源需求计划

    1、施工段划分及施工程序

    本工程施工段划分以层为单位,由顶层往下安装。按甲方及现场实际的要求,有条不紊的施工。做到工完场清。

    2、资源管理计划

    计划需要2个安装班组, 每个班组2~3人(若工期紧张,可相应增加安装班组,以满足实际工期),其中所需各工种劳动力计划见下表:

    1.劳动力安排计划表

    序号

    人数

    工作范围

    1

    项目经理

    1

    1

    项目组织计划

    2

    项目施工负责人

    1

    1

    审查施工现场

    3

    施工管理员/安全员

    1

    2

    工期进度保障/施工安全监督

    4

    质检员

    1

    1

    成品质量检验

    5

    设计员

    1

    1

    方案设计和产品设计

    6

    预算/造价员

    1

    1

    工程量清单预算

    7

    资料员

    1

    1

    施工和结算资料编制

    8

    材料员

    1

    1

    现场产品配备

    9

    生产工

    1

    5

    产品生产

    10

    安装工

    2

    5

    产品安装

    11



    1

    1

    零星用工或其它工程配合用工


    合计


    20



    五、施工前应具备的条件

    1、施工现场的环境湿度和基层墙体表面温度在施工24h内不能低于5℃,不能高于38℃,风力不得大于5级,基层墙面干燥水率≤10%。

    2、检查剔除基层墙面浮灰污渍、脱模剂、空鼓、突出物及风化物等影响粘结强度的异物。

    3、平整度、垂直度要求:以米的靠尺配合水平线检查最大偏差量应小于4mm。

    4、外墙脚手架安装牢固,安全检查合格,离墙距离适当,有足够线条安装的距离。

    5、严禁雨天施工,雨季施工应做好相应的防雨措施。


    六、施工前的准备

    1、配合甲方和承包方及各个施工单位的整体施工产生最佳的质量和工作效益,在保证质量的前提下尽量缩短工期,保证整体项目经济效益最大化。

    2、检查落实现场施工条件,对不符合设计效果的结构提出合理化的改造措施,协调好外墙角手架的距离,墙角架外侧安装防护网。熟悉图纸,完成图纸的审核,编制合理的施工进度,协调升降机工作时间,方便运输材料。施工人员按两人一组分配,一人按照门窗尺寸切割线条,一人粘贴线条。工作人员必须按要求佩戴安全帽、工作手套,对全体施工人员进行加强责任、质量、安全教育。


    七、发泡陶瓷装饰构件及粘贴要求

    当主体工程完成并抹灰找平后,将发泡陶瓷线条用专用的粘贴剂粘贴上墙。

    1、粘贴技术要求:

    ⑴基层处理:清除墙体表面油污、灰尘等不利于粘接的物质。

    ⑵水平放线:以墙面需要粘贴线条的面的最高点为基点,用墨斗放出水平线。

    ⑶线脚切割:根据墙面实际情况切割线条阴阳角(垂直允许偏差3-5mm,方正允许偏差3-5mm)。

    ⑷粘贴线条:用灰刀将粘贴剂抹到发泡陶瓷线条的后侧,而后发泡陶瓷线条均匀揉压粘贴到基层面上,应横平竖直,线条缝应压紧至无缝,并用水平尺查平整度。

    ⑸工程后期成品养护:严禁踩踏、重物撞击。砂浆还未完全硬化如遇下雨要做好防护措施。

    2、发泡陶瓷构件施工方案

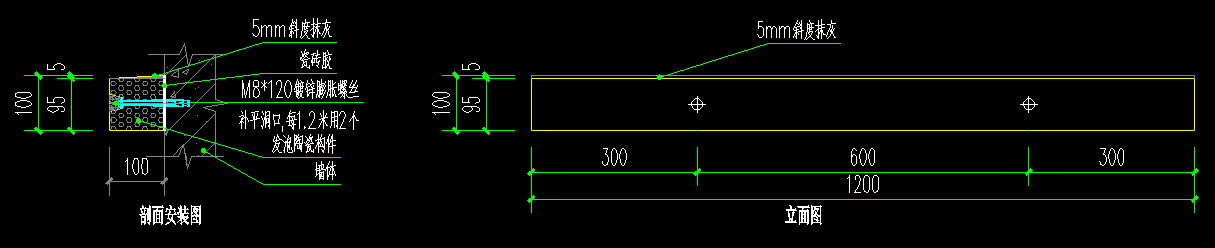

    (1)安装方法:构件与墙体之间采用锚粘法固定,预先在构件背面均匀抹上瓷砖胶(或专用粘贴剂),调整位置粘贴在墙上后再打M8膨胀螺丝固定,用胶泥封堵螺丝洞口表面;两端处锚栓位置与边框距离不少于50mm,锚栓打孔间距600mm可作适当调整。如图:


    八、施工工艺

    1、待施工安装线条墙面、门窗洞口其他施工程序已经完成并验收合格。

    2、根据施工图纸,在需要安装线条的位置用墨斗打出水平线、定位线(中线或边线)。

    3、根据图纸安装尺寸切割线条。线条均为标准尺寸,切割时要考虑接缝宽。

    4、粘贴砂浆要严格按照标准的水灰比:1:5,边加水边搅拌;搅拌时间不小于5min。搅拌必须充分均匀,并有一定的粘度。

    5、线条粘贴剂的粘贴砂浆,采用薄层法进行粘贴,用力挤压线条使砂浆从周边溢出,粘接缝宽不大于3-5mm粘贴缝应随粘随勾,灰缝饱满,并保持线条表面的整洁。

    6、对较大的线条,安装时要用保温钉(或者螺栓)作为支撑点进行临时固定。高楼层的线条应用保温钉(或者螺栓)在线条与墙面上设置固定点,安装横向线条时,先在线条底部打好抬钉(或者钢筋)托住线条防止下滑,待粘接剂干透后,再把抬钉(或者钢筋)取下。

    7、安装时,如需拼接,应事先量好拼装尺寸和角度,并在平整地方预拼接,缝隙不大于3-5mm。用粘贴砂浆作为拼接材料,砂浆稠度可稍大些,采用薄层满粘法进行。拼接时要求稍微均匀的挤压捶打,以使灰缝满足要求。

    8、拼接完成灰缝应用灰刀勾平,使得线条成为一体。

    9、施工完成线条应注意成品保护、严禁踩踏、重物撞击。

    10、如有损坏应将整块剔除,重新安装。


    九、施工质量及配合协调

    1、质量要求:

    ①、施工协调工作:在进入工程施工阶段时,工程中存在的问题要及时对甲方、承包方提出做出调整措施。

    ②、在本工序内存在的质量问题在本工序内解决。

    ③、施工人员必须依照施工节点图纸、施工操作规范和现场的情况施工。

    ④、质量目标:每道工序合格争取达到100%。

    ⑤、施工温度5℃以上38℃以下,不宜在大风大雨环境施工,施工过程中如遇到下雨要采取保护措施。

    2、施工过程中配合协调:

    ①、进场施工时找总包方配合协调用水用电,并做好防护措施。

    ②、现场机械设备应与承包方协调合理使用。

    ③、在施工过程中,搞好同兄弟施工单位的协作。做到不扯皮、不推诿。

    3、成品保护:

    ①、材料的搬运过程中要轻拿轻放,避免刮伤碰撞,严格保证材料的表面质量。

    ②、严禁焊接火花溅落和物体碰撞。

    ③、上料严禁碰撞发泡陶瓷饰面。


    十、注意事项

    1、施工环境夏天不高于38℃,冬天不低于5℃,风力不大于5级。

    2、安装、切割线条前,墙面不需洒水湿润。不得有粉尘、污染等影响粘接的东西应清理干净。

    3、拼装时,拼装缝应尽量留在整根线条中间部位。

    4、粘接线条时,砂浆搅拌参水应按照推荐加水量进行加水,但拼接时,砂浆参水量应比推荐加水要高出1%—2%。

    5、刚粘贴的线条应注意包养,防止水冲刷、人为的破坏等。


    十一、安全文明施工

    1、安全目标:本工程安全生产目标为:千人死亡率0%,重大事故率0%,现场职工安全教育率100%。

    ①、施工人员进去现在必须佩带安全帽。

    ②、施工使用的手架脚架必须满足工程安全技术要求。

    ③、严禁酒后上岗。

    2、文明施工目标:材料堆放不得影响施工现场的通行,主要通道设好警示牌。

    ①、做到文明施工,及时清理现场环境,做到工完料净场地清。

    ②、所有进场物料堆放整齐管理有序,按照业主和施工方的要求,放于指定位置。

    ③、施工通道做到整洁、安全、通畅。

    ④、高空作业前要严格检查脚手架,使用合格的移动平台,防护围栏,检查是否牢固、可靠,防止高空坠落。严禁往下扔东西。

    单位:广州恒发建筑材料有限公司

    (盖章)

     日 期:2024年  8 月  26 日

    分享到:
    点击次数:2699  更新时间:2018-12-20  【打印此页】  【关闭
版权所有:广州市盛宏建筑材料有限公司 地址:广州市番禺区石基镇前锋村村委会旁  粤ICP备16117328号   电脑版 | 手机版
